Anzeige

Bei der Anreise zum Flughafen beachten:

Wegen der Messe CMT ist vom 16. bis 26. Januar mit erhöhtem Verkehrsaufkommen in allen Verkehrsmitteln zu rechnen. Bitte außerdem an den Wochenenden die Streckensperrungen und Hinweise zum   Schienenersatzverkehr der S-Bahn Stuttgart  berücksichtigen und bei Bedarf auf die Stadtbahn U6 umsteigen.

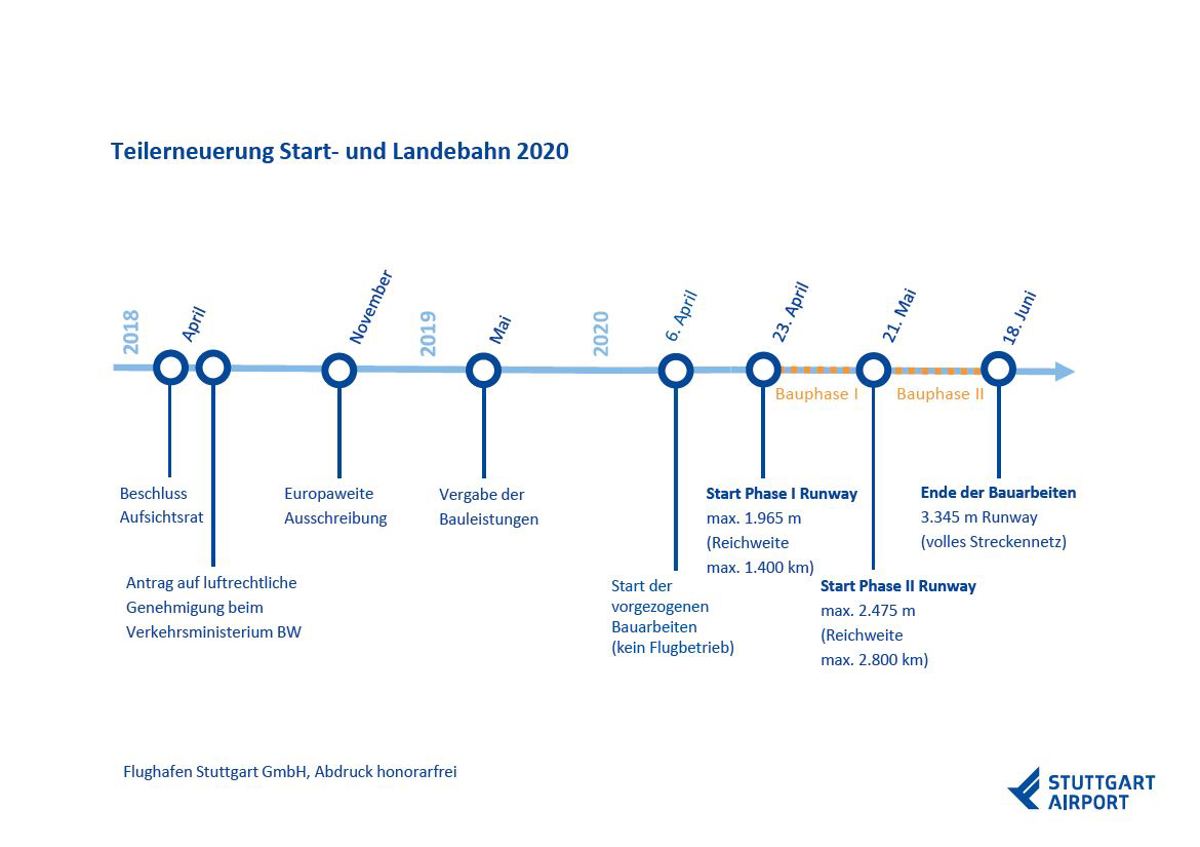

Zeitplan Bahnerneuerung

April 2018 Antrag auf luftrechtliche Genehmigung ans Ministerium für Verkehr Baden-Württemberg
Bis Oktober 2018 Abstimmung der Baustellenerschließung und -einrichtung
November 2018 Europaweite Ausschreibung der Bauleistungen
21. März 2019 Öffentliche Bürgerinformation zum Projekt / Informationsabend
April 2019 Vergabe der Bauleistungen
06. April 2020 Start der vorgezogenen Bauarbeiten +++ kein Flugbetrieb
23. April 2020 Start der 1. Phase der Bauarbeiten +++ Länge der Start- und Landebahn: maximal 1.965 Meter
21. Mai 2020 Start der 2. Phase der Bauarbeiten +++ Länge der Start- und Landebahn: maximal 2.475 Meter
18. Juni 2020 Ende der Bauarbeiten +++ Start-/Landebahn steht wieder auf 3.345 Metern zur Verfügung
Zeitplan als pdf-Datei

Stand: Januar 2019

Anzeige
